У Дніпрі виконають капітальний ремонт системи вуличного освітлення.
Про це повідомило Комунальне підприємство «Міськсвітло» Дніпровської міської ради.

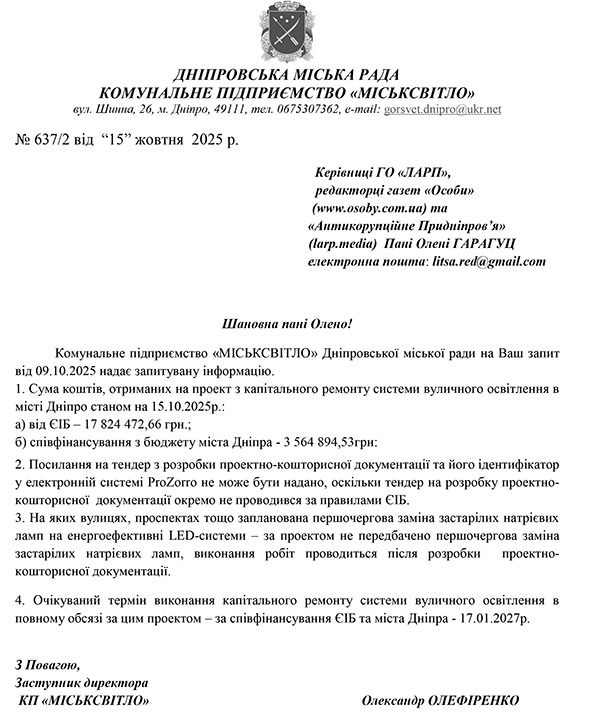

«Сума коштів, отриманих на проект з капітального ремонту системи вуличного освітлення в місті Дніпро станом на 15.10.2025р.:
а) від ЄІБ – 17.824.472,66 грн;

б) співфінансування з бюджету міста Дніпра – 3.564.894,53 грн», – йдеться у відповіді заступника директора КП Олександра Олефіренка.
Директор «Міськсвітла» Микола Січовий повідомив, що проєкт за підтримки Європейського Інвестиційного банку (ЄІБ) передбачає виконання робіт з капітального ремонту всіх елементів системи вуличного освітлення, що потребують модернізації.
«На поточний час виконується розробка проектно-кошторисної документації. Підтримку реалізації, в тому числі надання консультаційних послуг, виконує товариство з обмеженою відповідальністю «Горизонт Проєкт», – пише Микола Січовий. – Підрядником, визначеним згідно з процедурами, встановленими (застосовуваними) ЄІБ, є товариство з обмеженою відповідальністю «Монтажно-будівельна компанія «Сінергія». Роботи з реалізації будуть розпочаті після завершення розробки проектно-кошторисної документації та її затвердження (схвалення) Замовником-1 – комунальним підприємством «Міськсвітло» Дніпровської міської ради».
Рік тому сайт Регіональної комунікаційної програми ЄС для Східного сусідства («EU NEIGHBOURS east») повідомив, що на 1.000-й день повномасштабного вторгнення Росії ЄІБ надав Україні ще 14,5 млн євро під гарантії ЄС для покращення критичної муніципальної інфраструктури: системи водопостачання та водовідведення в Миколаєві та вуличного освітлення у Дніпрі.
«6,7 млн євро виділено для Дніпра в межах «Програми розвитку муніципальної інфраструктури України» від ЄІБ для оновлення вуличного освітлення через заміну застарілих натрієвих ламп на енергоефективні LED-системи. Ця модернізація знизить споживання енергії, скоротить витрати на обслуговування та експлуатацію, а також підвищить безпеку, покращуючи видимість для пішоходів і водіїв», – йшлося в повідомленні.
Очікуваний термін виконання капремонту системи вуличного освітлення в повному обсязі за цим проектом – за співфінансування ЄІБ та міста Дніпра – 17.01.2027р.
Також «Особи» повідомляли:
- Розпочалися нові фази створення Центру професійної досконалості на Дніпропетровщині
- Освіта буде очною! Два навчальні заклади Кам’янського реконструювали за кошти ЄІБ (ВІДЕО)
- Аналітик назвав 8 невиконаних індикаторів, що несуть фінансові ризики для Ukraine Facility
Петро Грицаюк
Фото анонсу: Михайло Яценко
